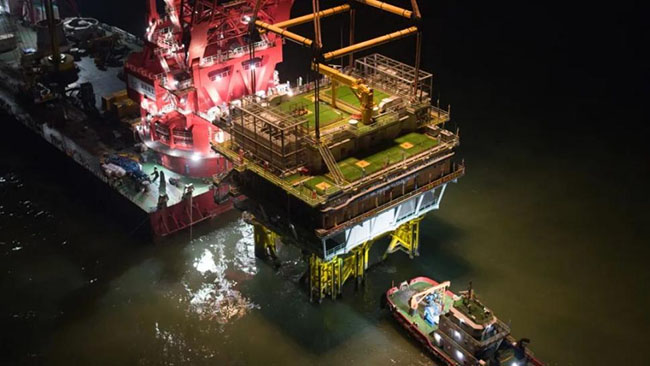

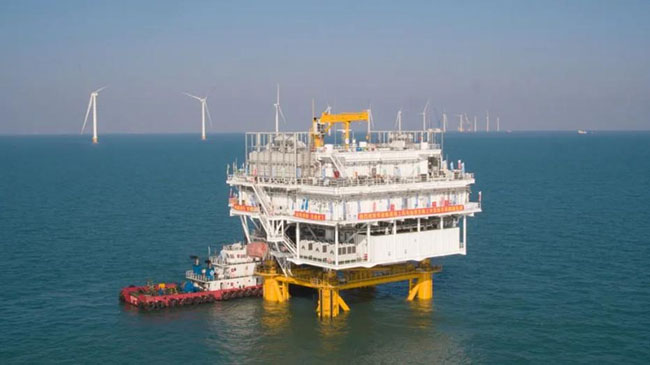

“吊机载荷100吨,摘钩!”11月8日22时39分,随着对讲机里一声洪亮而激动的声音传出,三航局承建的华能临高海上风电场项目海上升压站上部组块吊装就位,标志着海南省首座海上升压站吊装完成。

华能临高海上风电场项目位于临高县西北部海域,中心离岸约22公里,总装机600兆瓦。三航局承建本项目海上主体施工一标段,包括28座风机基础制作及安装、28台风电机组安装、1座海上升压站基础及上部组块运输安装等内容。
作为海上风电场的核心“枢纽”和“心脏”,海上升压站担负着电力集中、电力送出、设备保护、监视控制等重任。
为确保项目施工优质高效推进,项目团队在上部组块建造前期紧跟施工进度,统筹协调各方备足工装、吊索具,评估对比施工期海况条件,周密部署现场辅助船舶就位待命,自主设计优化了上部组块出运工装,共缩短上部组块加固和海上解封时间约8小时。
本次施工的海上升压站,由上部组块及下部四桩导管架基础组成。其中,上部组块钢结构制作共分四层,长43米,宽40.2米,总重约2901吨,对吊索具及船机性能要求高,加之秋冬季施工可作业窗口期短。为确保吊装方案安全可靠,项目团队迎难而上、沉着应对,结合船机设备反复研讨施工方案,组织专家评审,切实做好船舶长距离运输稳性计算,确保了近1200海里航程的海上运输安全。

采用全回转4000吨起重船和自有5000吨框架型吊梁进行吊装,针对船位和抛锚方案进行模拟推演并确定最优船位,留足充分的安全富余系数。采用BIM技术进行可视化安全技术交底,确保交底到位并严格按方案施工,保障吊装安全。为抢抓海上作业窗口期,现场各方紧密沟通,在确保安全、质量以及高效的基础上,上部组块自解封完成平稳起吊,至精准落位导管架基础,仅历时14小时39分,抢在第22号台风“银杏”影响前,顺利完成了海上升压站上部组块与导管架基础的对位合体。

海上升压站的顺利吊装,为项目实现并网目标打下坚实基础,进一步彰显了三航局在海上风电施工领域的综合实力。
项目现场负责人赵黎明表示,项目团队将充分认识海南秋冬季施工的特点和难点,坚定不移做好项目安全技术质量管控,以真抓实干的姿态,全力以赴决战四季度,冲刺全容量并网节点总目标。
来源:中交三航
