我司首次定向鑽穿越二界溝航道—月東海纜更換維修項目順利完工

2022-12-23
分享

全國疫情蔓延,天易海工克服天氣多變,海水渾濁等種種困難,經過多次調研、討論,結合月東油田施工現場情況,依法協調處理完成海事、漁政、周邊障礙物等各因素,細化施工方案及風險識別工作。2022年12月16日,月東油田海底電纜更換維修服務項目順利完工!

本項目主要工作是將位於遼寧省盤錦市遼東灣新區二界溝漁港航道處故障電纜緊急更換維修,保障油田雙電源供電。

項目最大的亮點是首次采取定向鑽穿越航道更換故障電纜方案,該方案的成功實施既保證了施工安全性和施工質量,也一勞永逸的解決了航道位置電纜多次受漁船或其它外力損壞而造成斷纜和斷電,給油田生產帶來嚴重安全隱患。定向鑽穿越的關鍵在於導向鑽孔實時定位,能準確定位到鑽杆位置,以便靈活控製鑽杆的方向及深度。

我司首次采用定向鑽穿越的敷設方式重新敷設該段海纜,電纜采用35KV複合海底電纜3X240+12C,改造段共計約500m。

² 穿越電纜套管規格DN280*31.3 PE100,聚乙烯(PE)管;

² 定向鑽穿越出、入土點水平長度420.00m,定向鑽穿越水平長度420.00m;

² 入土點位於東側堤壩外側(此處需要根據現場環境和定向鑽機自身情況,采用鋼板樁結合塊石的結構搭建臨時鑽機平台並做好定向鑽機錨固);出土點為灘塗;

² 穿越管段的出、入土角根據穿越地形、地質條件和穿越管徑的大小確定,管線定向鑽入土角定為10°,出土角定為9°,穿越管段的曲率半徑為1500D(D為管道外徑),航道處定向鑽深度,水麵以下15m,海床下10m。

我司首次定向鑽穿越二界溝航道—月東海纜更換維修項目順利完工

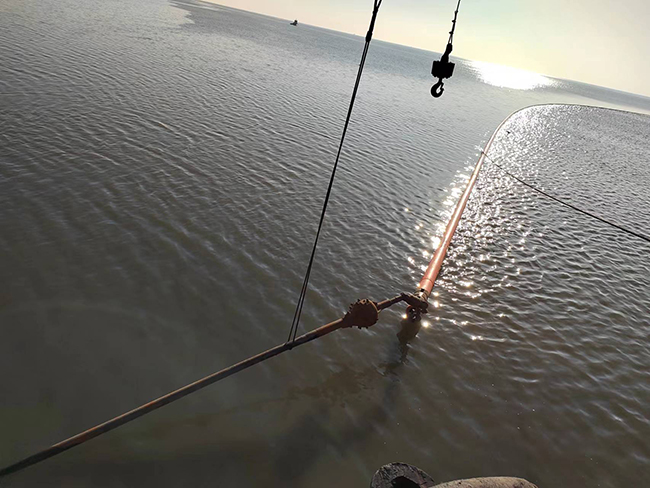

套管浮拖

我司首次定向鑽穿越二界溝航道—月東海纜更換維修項目順利完工

電纜吊裝

我司首次定向鑽穿越二界溝航道—月東海纜更換維修項目順利完工

電纜回拖

我司首次定向鑽穿越二界溝航道—月東海纜更換維修項目順利完工

定向鑽

本次電纜定向鑽過航道更換修複方案成功實施,為以後電纜過航道,淺灘鋪設和電纜登陸等無法有效保證電纜埋深的位置提供非常好的解決方案。

12月16日,月東油田海底電纜更換維修服務項目全部工作順利完成:

² 動員船舶將780米35KV複合海底電纜運輸到施工現場;

² 海纜故障點查找定位,將故障段淤泥清除;

² 對海纜進行切割,切除故障點及破損影響區,對兩端進行絕緣電阻測試;

² 將連接好的新電纜放回海床麵,進行挖溝沉降淺埋處理,埋深2m;

² 電纜沉降完成後,使用沙袋將電纜溝回填至海平麵;

² 海纜維修及保護完成後,進行竣工驗收試驗;

² 舊電纜回收送至甲方指定地點。

 天易海工始終將安全和環保放在首位,不斷精進施工技術,發揮自身優勢,為客戶提供優質和高效服務。
